Auswertung von Leistungsmeldungen
Anhand der importierten Leistungsmeldungen können Sie eine IST-Auswertung zu einem bestimmten Zeitpunkt durchführen.
IST-Auswertung im Bauablauf

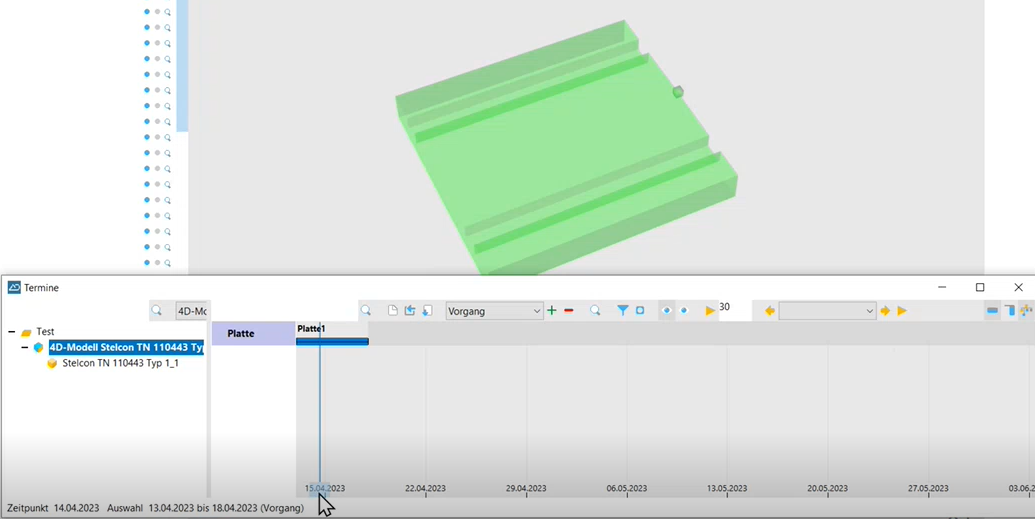

Zum Anzeigen der hinterlegten Baumeldungen aktivieren Sie den Modus “SOLL/IST".
Die farbliche Darstellung der Fachobjekte in der Projektansicht hängt von deren Verknüpfung zu den im Modul “Termine” erstellten Vorgängen ab und den Informationen in den Baumeldungen ab.
Nun werden die Informationen des betreffenden Fachobjekts aufeinander gelegt und ausgewertet angezeigt.
Wenn Sie im Fenster “Termine” den blauen Anzeiger auf der Zeitachse bewegen, sehen Sie die zum Bauen geplanten Bereiche und gleichzeitig die tatsächlich gebauten und gemeldeten Bereiche. So können Sie den Bauablauf verfolgen.
Der Vergleich bietet die Möglichkeit, zu prüfen, ob die geplanten Bauzeiten für die Fertigstellung bestimmter Abschnitte eingehalten werden, ob es Verzögerungen gibt bzw. umgekehrt eine vorzeitige Fertigstellung ermöglicht wurde.

Berichtserstellung
Für den Export von Berichten nutzen Sie das “BIM-Center”, indem Sie eigene Tabellen erstellen.
Öffnen Sie das Modul “BIM-Center” und generieren Sie eine neue Tabelle.
Aktivieren Sie den Modus “SOLL/IST”.
Öffnen Sie das Modul “Termine” und stellen Sie den gewünschten Auswertezeitraum ein.
Aktualisieren Sie die erstellte Tabelle im “BIM-Center” durch Ausführen der Tabelle.
Exportieren Sie die Tabelle als CSV-Datei.
Beispiel: Die Tabelle zur IST-Auswertung des Oberbodenabtrags könnte folgende Spalten enthalten: ID, Name, Gesamtvolumen, Gebaute Volumen, Gesamtfläche, Gebaute LP Fläche.
Farbgebung im Modus SOLL/IST
Farbe | Beschreibung | Farbdefinition ($rrggbb, alpha) |
![]() | Zu spät: nicht gebaut, jedoch im SOLL Das Objekt wurde geplant zu bauen, wurde aber in keiner Leistungsmeldung bis zu diesem Zeitpunkt erfasst. | $FF5533, 0.4 |
![]() | Gebaut und im SOLL Das Objekt wurde geplant zu bauen und wurde in einer Leistungsmeldung bis zu diesem Zeitpunkt erfasst. | $55FF55, 0.3 |
![]() | Zu zeitig: gebaut, aber nicht im SOLL Das Objekt wurde zu einem späteren Zeitpunkt geplant zu bauen, aber bereits in einer Leistungsmeldung bis zu diesem Zeitpunkt erfasst. | $FFFF33, 0.3 |
Weitere Informationen:
